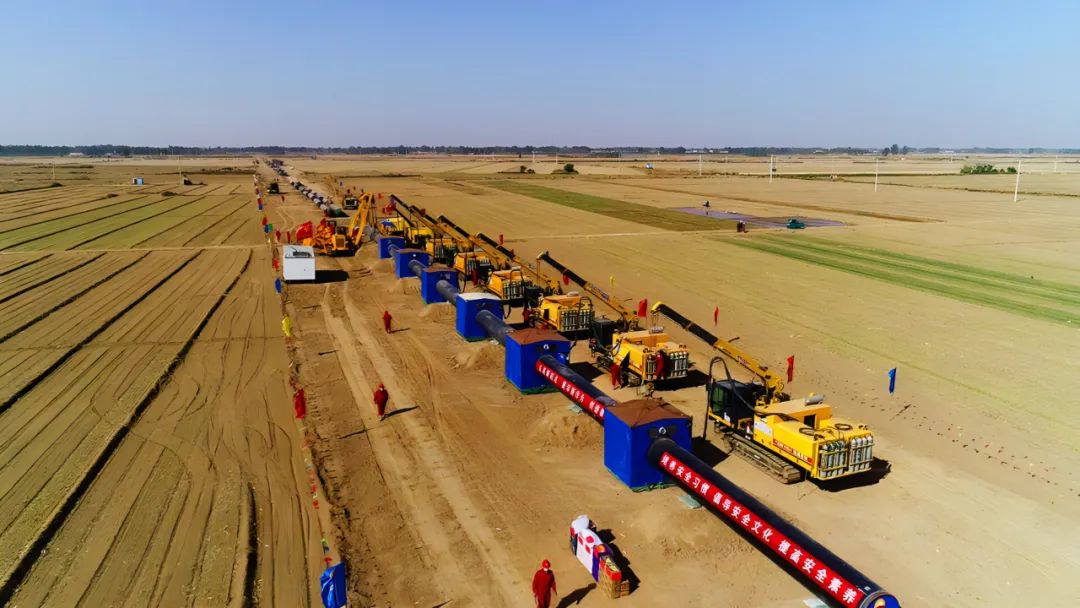

中俄東線天然氣管道泰安至泰興段投產丨歷時23個月 提前半年建成投用

“中俄東線天然氣管道,作為全國在建首條第三代天然氣管道重大工程,是構建國家四大能源運輸通道的重大項目。”省能源局石油天然氣處負責人介紹,中俄東線天然氣管道北起黑龍江黑河,南至上海白鶴,途經黑龍江、吉林、內蒙古、遼寧、河北、天津、山東、江蘇、上海9個省區市,全長5111公里。其中,新建管道3371公里,分北、中、南三段核準建設,北段黑龍江黑河—吉林長嶺、中段吉林長嶺—河北永清分別于2019年12月、2020年12月建成投產,南段河北永清—上海工程于2021年1月開工建設,2022年9月實現永清至泰安段投產。泰安至泰興段,是中俄東線天然氣管道南段重要組成部分,2021年2月開工建設,歷時23個月,提前半年建成投產。線路全長750公里,管徑1219毫米,設計壓力10兆帕,設計年輸氣量189億立方米。項目投產后,來自西伯利亞的清潔能源,從小興安嶺入境,經東三省、京津冀、環渤海南下抵達上海,長三角地區天然氣保供能力約每日提升5000萬立方米。
中俄東線天然氣管道,屬于世界首例同時采用1422毫米超大口徑、X80高鋼級、12兆帕高壓力、單管輸量最大的跨境長輸天然氣管道工程。管道全線貫通,年最大輸氣能力達380億立方米,可惠及沿線4億人口,成為繼中亞管道、中緬管道后,國外向中國供氣的第三條跨國境天然氣長輸管道,互聯互通東北管網、陜京管網、山東管網、西氣東輸等,初步形成“全國一張網”格局,截至目前,中俄東線輸送天然氣超280億立方米。
“中俄東線泰安—泰興段,工程沿線人口稠密、經濟發達,所經地區水網交織、湖蕩密布,長距離與已建、在建、規劃管道并行敷設,工程建設面臨諸多挑戰。”國家管網集團負責人介紹,項目先后攻克工程設計、管材制造、建設施工等技術難題,長輸油氣管道國內率先應用18米加長鋼管,管道核心控制系統和關鍵設備全面國產化。全自動化焊接、全自動超聲波檢測、全機械化防腐補口技術,推動焊口一次合格率達到98%以上,高于國家優質工程標準3個百分點。充分利用大數據、物聯網、移動應用技術,現場部署無線局域網絡,結合二維碼、電子標簽、攝像頭、智能閘機及手機等終端設備,實時全程監控、智能感知和數據采集,全面實現工程建設智能化管控。創新綠色施工方法,通過優化路由、盾構穿越等方式,最大程度降低生態環境干擾。強化“建管融合”,統籌兼顧項目建設與生產運行,著力將各類問題解決在項目建設過程,最大限度避免后續生產運行隱患。強化黨建引領,構建大黨建工作格局,推進黨建與工程建設同步加強、深度融合,廣泛開展全國引領性勞動及技能競賽,積極打造管網建設“鐵軍”,高質量、高水平完成工程建設任務。
下一步,國家管網集團將錨定“平安管道、綠色管道、友誼管道、發展管道”目標,堅持安全生產先于一切、高于一切、重于一切,加速推進中俄東線天然氣管道建設,加快推動管網互聯互通,力爭年內完成泰興至甪直段投產目標任務。

——文章來源:山東省能源局——
